Левобережную котельную в Великом Новгороде остановят до 22 июля

С 1 июля 2026 года в Великом Новгороде начинаются работы по реконструкции тепломагистрали самого крупного диаметра от левобережной котельной. Котельная будет остановлена до 22 июля.

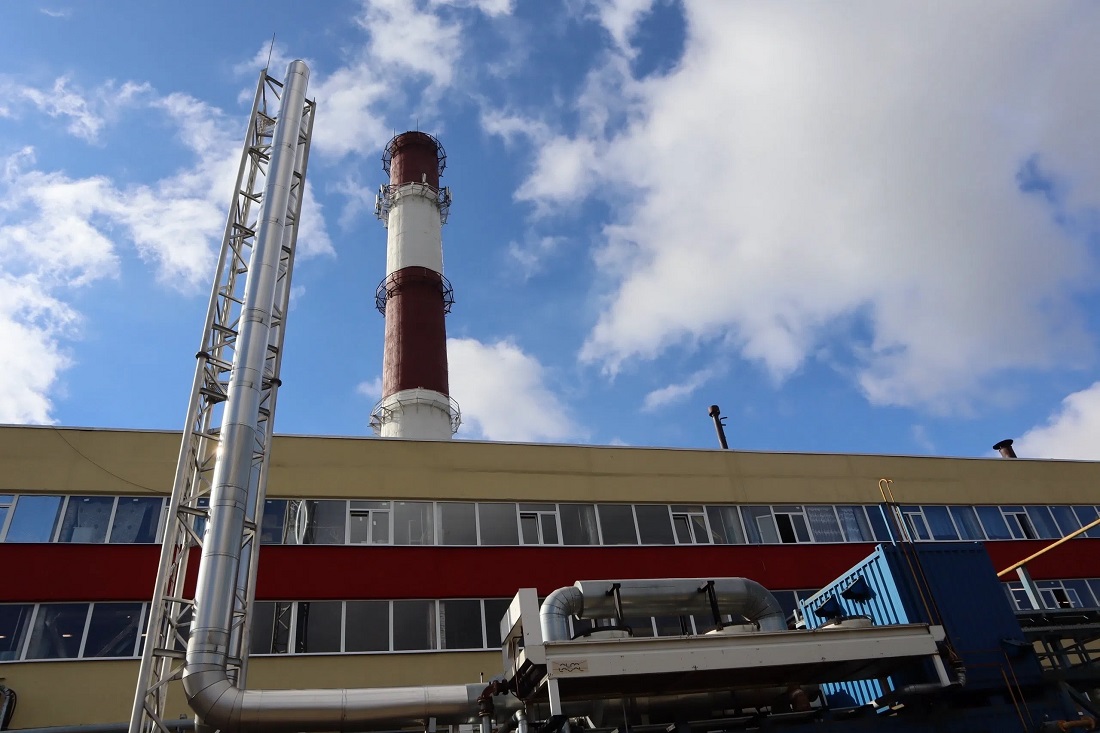

© ТК «Новгородская»
© ТК «Новгородская»

Специалисты заменят 187 метров устаревших коммуникаций, прослуживших три десятка лет. В план включены 115 метров воздушной прокладки в районе бывшего завода «Дека» и 72 метра подземной теплотрассы.

Работы будут вестись одновременно на двух участках. Их выполнит подрядная организация из Санкт-Петербурга «Инжтехком», определённая по результатам конкурсных процедур.

Это второй этап работ. Первый этап, выполненный ТК «Новгородская» в 2024 году, позволил обновить 514 метров проблемной теплосети от левобережной котельной.

— Работы требуют значительных финансовых вложений, большого количества материалов, согласований, привлечения специализированной техники. Выполнить их одномоментно невозможно, поэтому разделили на несколько последовательных этапов, — пояснил главный инженер района теплоснабжения г. Великий Новгород ТК «Новгородская» Роман Скляренко.
